高山出平湖 大地騰金龍
梅蓄項目二期進度加快,一期效益日益明顯
春節期間,萬家團圓喜樂,但位於五華縣龍村鎮黃獅村的梅州(五華)抽水蓄能電站項目現場依舊繁忙,200多名員工放棄回家過年、選擇堅守工地,全力加快二期項目建設進度。去年實現全投產的一期項目,也在2022年交出了全年總產值6.14億元、總稅收7986萬元的成績單,項目效益越來越明顯。
200名員工堅守崗位
加快二期項目進度
臘月二十八,梅蓄項目大山裏一片寂靜。記者在工作人員的帶領下驅車穿過幽深的交通洞,來到位於地下100多米的二期項目主廠房,看到了“別有洞天”的熱鬧施工場景。隻見一個巨大的長方體空間洞顯現在眼前,遠端挖掘機正不停地揮動鏟鬥清理爆破後的碎石,工人們忙著在洞牆上鑽取爆破孔,現場機械的轟鳴聲不絕於耳。“這是二期項目最核心的部位,將用來放置發電機組的核心部件,如水輪機、發電機等,是項目電能和勢能轉化的最核心設備。”梅蓄項目部副經理詹才峰介紹說,現階段管理團隊和施工團隊正全力攻堅,爭取早日完成主廠房的主體開挖工作,為各施工關鍵節點打好基礎。
“項目建設已經到了關鍵期,為確保工期,項目部在充分尊重建設者個人意願的前提下,春節期間共有150多名工人和50多名管理人員選擇堅守崗位,留守一線施工。”詹才峰說,項目部也通過不斷做足做好各項保障,讓每位工友在堅守崗位的同時,感受到關愛和溫暖,開心快樂過年。
據介紹,梅蓄項目二期工程於去年9月19日全麵開工建設,主要分為廠房和主變室開挖、尾水係統、機電安裝工程等3條施工關鍵線路,以及引水係統、接入係統等2條次關鍵線路。二期工程總投資約50億元,在一期的基礎上新增建設4台30萬千瓦的立軸單機混流可逆式機組,目前總體進度可控在控,計劃2025年全麵建成投產。
一期4台機組投產
項目效益日益明顯
比二期項目進度不斷加快更加鼓舞人心的是:2022年1月至12月,梅蓄項目一期總產值達6.14億元、總稅收7986萬元,其中12月份的產值達到1.2億多元、稅收1567萬元,項目的經濟效益和社會效益日益凸顯。
“2022年全年實現總產值6.14億元,已經超過我們年初製定的5.85億元目標,超額完成了任務。”梅蓄項目運行中心主任孫德鎖介紹說,經過6年多的建設,項目一期機組於2021年12月底開始投產發電,並於2022年5月底實現4台機組全投產目標,為去年項目良好效益實現提供了堅實支撐。
記者了解到,梅蓄項目總投資約120億元,是我市曆史上單體投資最大的基建工程,共分兩期建設。按照規劃,一期4台機組全投產後,年發電量可達15.7億千瓦時,將主要承擔廣東電網調峰填穀、調頻調相和事故備用功能,每年可節約標準煤17.1萬噸。

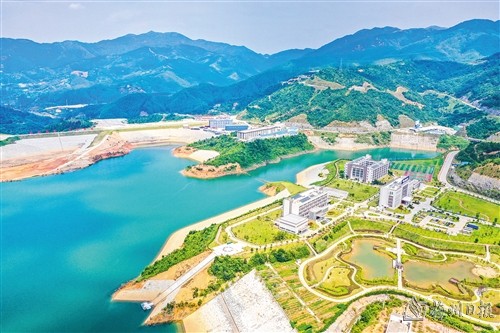

梅蓄項目是我市曆史上單體投資最大的基建工程,一期4台機組年發電量可達15.7億千瓦時。(圖片來源:梅州日報 吳騰江 攝)
據介紹,整個項目全部完成建設後,屆時兩期8台機組共240萬千瓦投產發電運營,年稅收約2億元,項目的效益和前景相當可觀。當前,五華縣也在梅蓄項目建設取得明顯成效的情況下,作出建設龍村清潔能源產業園的部署,將充分發揮縣內資源優勢,增強內生動力、躍升發展動能,全麵布局抽水蓄能、光伏等清潔能源產業,奮力爭創“綠色能源示範縣”。(記者 賴鋒)
